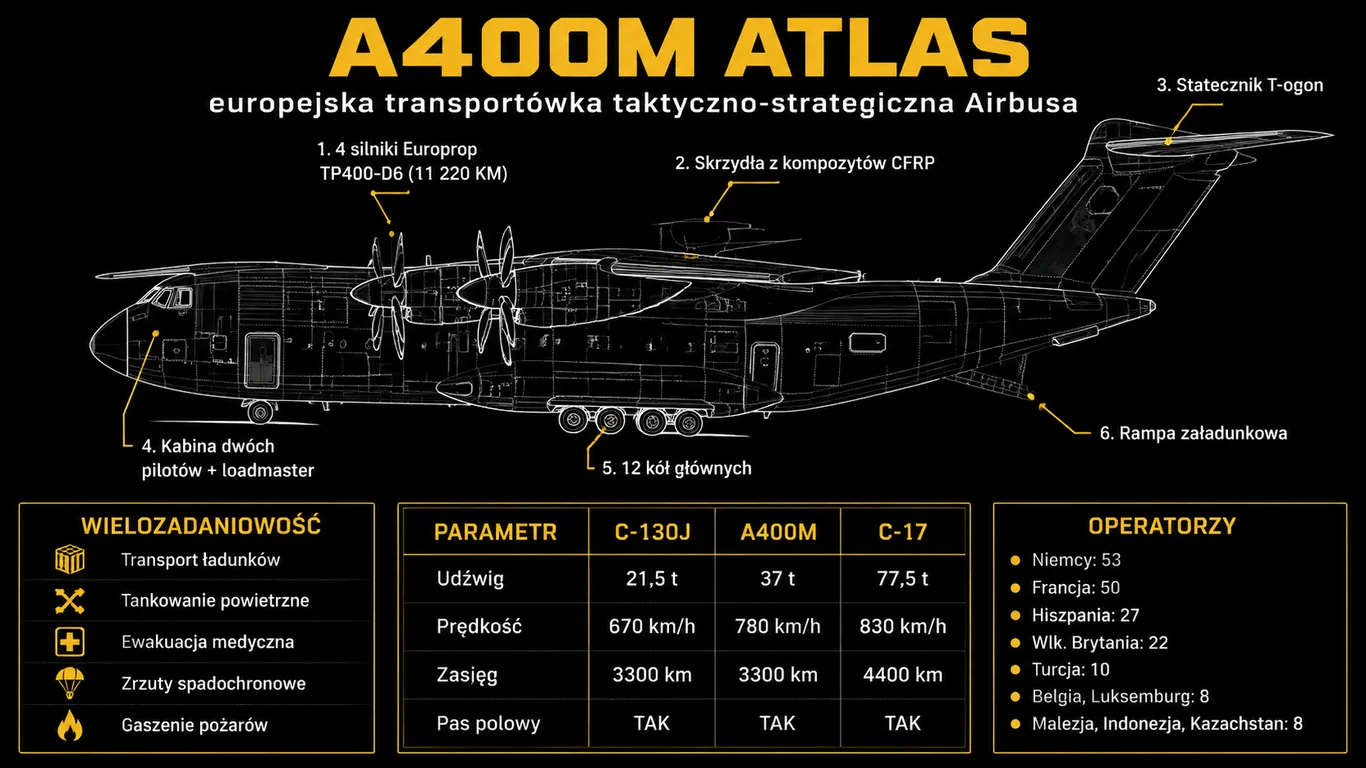

Airbus A400M Atlas to czterosilnikowy samolot transportowy o napędzie turbośmigłowym, opracowany przez europejskie konsorcjum Airbus Defence and Space jako wspólny następca starzejących się flot C-130 Hercules i Transall C-160 w siłach powietrznych dziesięciu państw NATO i partnerów. Pierwszy lot prototypu odbył się 11 grudnia 2009 roku w Sewilli, certyfikację EASA maszyna otrzymała w 2013 roku, a do początku 2026 roku Airbus zakontraktował 178 egzemplarzy. Atlas wypełnia unikalną niszę pomiędzy klasycznym taktycznym C-130J Super Hercules a strategicznym C-17 Globemaster III: ma niemal dwukrotnie większy udźwig od Herculesa (37 t vs 21,5 t) i potrafi lądować na tych samych nieutwardzonych pasach polowych, jednocześnie osiągając prędkość przelotową Mach 0,72 (780 km/h) zarezerwowaną dotąd dla maszyn odrzutowych. W styczniu 2026 roku Airbus złożył polskiemu Ministerstwu Obrony Narodowej ofertę zakupu 10–14 maszyn A400M wraz z latającymi cysternami A330 MRTT – propozycję istotną w kontekście modernizacji floty transportowej Sił Powietrznych RP, opartej dziś na używanych C-130 Hercules.
Geneza programu A400M – od FIMA do OCCAR
Korzenie projektu sięgają początku lat 80., kiedy konsorcjum Future International Military Airlifter (FIMA) podjęło pierwszą próbę opracowania wspólnego europejskiego samolotu transportowego nowej generacji. Początkowo grupa skupiała producentów z Francji, Niemiec, Wielkiej Brytanii, Włoch, Hiszpanii i USA (Lockheed), ale różnice w wymaganiach narodowych i sprzeczne interesy strategiczne kilkukrotnie zatrzymywały projekt. Ostatecznie w 2003 roku, po dwóch dekadach negocjacji i przekształceń konsorcjum, podpisano kontrakt na rozwój i produkcję pod auspicjami Organizacji Wspólnej Współpracy w Zakresie Uzbrojenia (OCCAR).
Cel strategiczny – europejska autonomia transportowa
OCCAR od początku miało dwojaki cel: dostarczyć technicznie zaawansowany samolot oraz uniezależnić państwa europejskie NATO od amerykańskich maszyn C-17 Globemaster III i rosyjsko-ukraińskich Antonowów. Program przyjął formułę bardziej komercyjną niż tradycyjne wojskowe zamówienia – ze zunifikowanym pakietem szkoleniowym, wspólnym łańcuchem dostaw i jednym standardem certyfikacji. To pozwoliło na oszczędności w cyklu życia produktu oraz uniknięcie typowej dla NATO sytuacji, w której ten sam samolot ma w każdym kraju nieco inną awionikę, oprogramowanie i części zamienne.
W tabeli poniżej zebrano kluczowe punkty programu A400M.
| Etap programu | Rok | Opis |
|---|---|---|
| Utworzenie grupy FIMA | 1982 | Pierwsza koncepcja wspólnego transportowca europejskiego |
| Podpisanie kontraktu produkcyjnego | 2003 | Formalny start programu pod zarządem OCCAR |
| Pierwszy lot prototypu (MSN1) | 2009 | Dziewiczy lot 11 grudnia w Sewilli, Hiszpania |
| Certyfikacja EASA | 2013 | Dopuszczenie do użytku w lotnictwie cywilnym i wojskowym |
| Dostawa pierwszego egzemplarza | 2013 | Otrzymanie maszyny przez francuskie siły powietrzne |
| Setna maszyna dostarczona | 2021 | Kamień milowy w produkcji globalnej |
| Skompletowanie floty Niemiec | 2026 | Dostawa 53. maszyny zaplanowana na kwiecień 2026 |
Trudne początki i kontrowersje budżetowe
Osiągnięcie pełnej zdolności operacyjnej kosztowało program lata opóźnień i miliardy euro nadwyżek budżetowych. Do 2009 roku Airbus odnotował poślizg rzędu 3–4 lat i przekroczenie kosztów o 5 miliardów euro. Główne problemy techniczne dotyczyły oprogramowania sterującego silnikami (FADEC) i przekładni śmigieł (PGB). W 2016 roku odkryto wady produkcyjne w przekładniach dostarczanych przez firmę Avio Aero, co zmusiło Airbusa do kosztownych programów naprawczych i rewizji harmonogramu dostaw. Niemcy czasowo wstrzymywały płatności z powodu niespełnienia części specyfikacji kontraktowych, a Wielka Brytania w pewnym momencie rozważała wycofanie się z programu na rzecz dodatkowych C-17. Mimo tych wstrząsów A400M ostatecznie spełnił niemal wszystkie pierwotne założenia, a jego wartość operacyjna w kryzysach 2020–2025 mocno scementowała pozycję samolotu na kolejne dekady.

Architektura napędu i innowacje techniczne
A400M jest technologicznym majstersztykiem, jeśli chodzi o inżynierię kompozytową. Skrzydła wykonane są w przeważającej mierze z tworzyw sztucznych wzmocnionych włóknem węglowym (CFRP), co znacząco redukuje masę strukturalną przy zachowaniu sztywności niezbędnej do lotów z prędkościami przelotowymi zbliżonymi do maszyn odrzutowych. Sercem maszyny są jednak cztery silniki turbośmigłowe Europrop TP400-D6 – najpotężniejsze tego typu jednostki w zachodnim świecie.
Silnik Europrop TP400-D6 i konfiguracja DBE
Każdy z czterech silników turbośmigłowych TP400-D6 generuje moc rzędu 11 220 KM (8250 kW) – to dwukrotnie więcej niż silnik AE2100 z C-130J Super Hercules. Pozwala to A400M osiągać prędkość Mach 0,72 (ok. 780 km/h), co jest wartością bliską odrzutowcom strategicznym i umożliwia operowanie w korytarzach powietrznych zarezerwowanych dla lotnictwa cywilnego.
Kluczową aerodynamiczną innowacją jest konfiguracja „Down Between the Engines” (DBE). Śmigła na każdym skrzydle obracają się w przeciwnych kierunkach – ich łopatki schodzą w dół (rotują dośrodkowo w dolnej fazie) w przestrzeni między poszczególnymi silnikami. Ta nowatorska koncepcja w niesamowity sposób optymalizuje przepływ powietrza nad skrzydłami, zwiększa siłę nośną i zniwelowała potrzebę użycia potężniejszego usterzenia ogonowego, pozwalając na lżejszą konstrukcję płatowca. W praktyce daje to A400M lepszą stabilność przy niskich prędkościach, co jest krytyczne podczas lądowania na krótkich pasach i zrzutów spadochronowych z otwartej rampy.
Specyfikacja techniczna i osiągi
W tabeli poniżej zebrano kluczowe parametry A400M Atlas.
| Parametr | Wartość |
|---|---|
| Długość kadłuba | 45,1 m |
| Rozpiętość skrzydeł | 42,4 m |
| Wysokość | 14,7 m |
| Maksymalna masa startowa (MTOW) | 141 000 kg |
| Maksymalny udźwig | 37 000 kg (planowane 40 000 kg) |
| Pojemność zbiorników paliwa | 50 500 kg |
| Pułap operacyjny | 11 300–12 200 m (37 000–40 000 ft) |
| Prędkość przelotowa | 780 km/h (Mach 0,72) |
| Zasięg z pełnym ładunkiem | 3300 km |
| Załoga | 3 osoby (2 pilotów + szef załadunku) |
Kluczową cechą Atlasa jest rozbudowane podwozie z 12 kołami głównymi (po 6 z każdej strony), które niezwykle równomiernie rozkłada nacisk na podłoże. W połączeniu z silnikami turbośmigłowymi (znacznie odporniejszymi na zassanie ciał obcych niż silniki odrzutowe), maszyna może bezpiecznie lądować na nieutwardzonych, miękkich lub krótkich pasach o długości poniżej 750 metrów. To zdolność krytyczna dla operacji ekspedycyjnych w trudnym terenie, której potężniejszy C-17 Globemaster po prostu nie posiada.
Możliwości operacyjne – transport, taktyczna dostawa, tankowanie w locie
Przestrzeń ładunkowa A400M ma objętość 340 m³ i przekrój wymiarów 4 × 4 m – wystarczająco, by przewieźć ciężki śmigłowiec NH90 lub CH-47 Chinook bez uciążliwego demontażu, bojowy wóz piechoty Puma, ciężki sprzęt inżynieryjny czy mobilne stanowisko dowodzenia. To dwukrotnie więcej niż oferuje klasyczna ładownia C-130 Hercules i pozwala na transport ładunków ponadgabarytowych („outsize”), których wcześniej nie była w stanie zmieścić żadna zachodnioeuropejska maszyna tej klasy.
Tankowanie w locie i konfiguracja MRTT
Atlas od deski kreślarskiej był projektowany jako maszyna wielozadaniowa. Każdy egzemplarz może w ciągu zaledwie dwóch godzin zostać przekształcony w latającą cysternę – z wbudowaną zdolnością do tankowania dwóch myśliwców jednocześnie (poprzez podskrzydłowe zasobniki) lub cięższych maszyn przez centralną jednostkę HDU montowaną na rampie. Szeroki zakres dopuszczalnych prędkości operacyjnych (od 110 węzłów do typowej prędkości myśliwców) pozwala mu bezpiecznie zaopatrywać w paliwo zarówno powolne śmigłowce, jak i nowoczesne odrzutowce bojowe pokroju Eurofighter Typhoon, Rafale czy F-35.
Transport medyczny i ewakuacja
A400M jest standardowo wyposażony w gniazda umożliwiające sprawny montaż modułów ewakuacji medycznej (Aeromedical Evacuation, AE). W konfiguracji szpitalnej (z intensywną terapią) maszyna zabiera 24 ciężko rannych na noszach z pełnym wyposażeniem reanimacyjnym. Z kolei w standardowej, masowej konfiguracji ewakuacyjnej potrafi przewieźć do 66 pacjentów na noszach. To zdolność wprost nieoceniona w szybkich operacjach humanitarnych po klęskach żywiołowych i w teatrach działań zbrojnych.
A400M w akcji – Kabul, Sudan, Antarktyda
Mimo wyboistych początków programu komercyjnego, Atlas rewelacyjnie udowodnił swoją wartość operacyjną w realnych kryzysach. Do 2026 roku flota wypracowała globalnie ponad 230 000 godzin lotu, a samolot stał się niezastąpionym narzędziem w sytuacjach, w których liczył się czas, zasięg i zdolność operowania w trudnym terenie.
Ewakuacja z Kabulu i Sudanu
Najgłośniejszą medialnie operacją z udziałem A400M była desperacka ewakuacja z Kabulu w sierpniu 2021 roku. Flota 25 maszyn z sześciu państw uczestniczyła w jednym z największych powietrznych mostów ewakuacyjnych w historii NATO, wyciągając z zagrożonej strefy tysiące ludzi w zaledwie kilkanaście dni. Wojskowi piloci szczególnie chwalili sobie system Enhanced Vision System (EVS), który pozwolił im bezpiecznie operować nocą, w gęstym kurzu i w kompletnie niekontrolowanej przestrzeni powietrznej. Zbliżone misje powtórzono z sukcesem w Sudanie (kwiecień 2023 r.), gdy Atlasy ewakuowały europejskich obywateli i dyplomatów tuż przed drastyczną eskalacją tamtejszych walk.
Pomoc po katastrofach naturalnych i misje na Antarktydzie
Niedługo po tragicznych trzęsieniach ziemi w Turcji i Syrii z lutego 2023 roku, europejski Atlas stał się żelaznym kręgosłupem międzynarodowego korytarza powietrznego z pomocą humanitarną. Maszyny wysłane z Niemiec, Francji, Hiszpanii i Turcji przerzuciły setki ton towarów – mobilne szpitale polowe, ciężki sprzęt do odgruzowywania, awaryjne namioty i potężne agregaty prądotwórcze. Atlasy z powodzeniem wykorzystywano także do humanitarnych zrzutów żywności nad Strefą Gazy oraz po katastrofalnych powodziach w Libii. Z kolei brytyjskie siły powietrzne (RAF) udowodniły kunszt i parametry maszyny wspierając cykliczne misje badawcze na Antarktydzie – wykonując w zaledwie sześć dni takie wolumeny zadań, jakie przy użyciu floty starszych C-130J zajmowały wcześniej całe dwa tygodnie.
Globalna flota i strategiczna oferta dla Polski
Według danych produkcyjnych Airbusa z początku 2026 roku koncern zakontraktował na stałe 178 maszyn, wysyłając je do dziesięciu docelowych państw-operatorów. Produkcja pozostaje bezpieczna na poziomie europejskim co najmniej do 2029 roku. Dzięki porozumieniu ze zrzeszeniem OCCAR założono celowe spowolnienie rocznej produkcji do około ośmiu egzemplarzy – co pozwala utrzymać rentowność hiszpańskiej linii montażowej w Sewilli, dopóki nie zostaną zamknięte nowe, duże zamówienia eksportowe.

Kluczowi operatorzy A400M na 2026 rok
Rozkład zamówień u 10 państw inwestujących w technologię Atlasa:
- Niemcy – 53 maszyny, flota kompletna od kwietnia 2026 roku,
- Francja – 50 maszyn, 25 z nich w służbie do stycznia 2026 r.,
- Hiszpania – 27 zamówionych (14 operacyjnych), z docelową flotą docelową 20 jednostek,
- Wielka Brytania – 22 maszyny, flota w pełni kompletna,
- Turcja – 10 maszyn, flota w pełni kompletna,
- Belgia – 7 maszyn, flota w pełni kompletna,
- Malezja – 4 maszyny, flota w pełni kompletna,
- Indonezja – 2 maszyny (z opcją na 4 kolejne), pierwsze sztuki dostarczane od listopada 2025 r.,
- Kazachstan – 2 maszyny w fazie realizacji (dostawy 2024-2026),
- Luksemburg – 1 maszyna operująca we wspólnej, binarodowej jednostce z lotnictwem Belgii.
Oferta Airbusa dla Polski – styczeń 2026
W styczniu 2026 roku konsorcjum Airbus złożyło polskiemu MON odważną ofertę przetargową, celując w sprzedaż 10–14 sztuk A400M Atlas powiązaną w pakiecie z latającymi cysternami A330 MRTT. Propozycja ta jest istotna strategicznie w świetle trzech ważnych przesłanek:
- polskie zdolności transportowe są dziś silnie uzależnione od zaledwie kilku starych, używanych maszyn C-130E/H Hercules sprowadzonych zza oceanu (których produkcja sięga lat 80.),
- przyjęcie A400M stworzyłoby ogromne pole pod pogłębioną kooperację z Polską Grupą Zbrojeniową, generując bogaty transfer technologii serwisowych,
- polski przemysł nie jest tu laikiem – zakłady Airbus Poland na warszawskim Okęciu już od lat produkują specjalistyczne sekcje kadłuba dla wszystkich produkowanych egzemplarzy A400M.
Oczekuje się, że w przypadku podjęcia ostatecznej decyzji pozytywnej, pierwsze maszyny byłyby gotowe zasilić Siły Powietrzne RP już w pierwszym kwartale 2028 roku. Głównymi konkurentami w trwającym od lat programie wymiany floty kryptonim „Drop” są: sprawdzony w boju, jednak znacznie mniej pojemny amerykański Lockheed Martin C-130J-30 Super Hercules oraz budzący coraz większe międzynarodowe zaufanie odrzutowy Embraer C-390 Millennium z Brazylii (tańszy i szybszy, jednak dysponujący niższym limitem załadunku). Do maja 2026 roku polskie decyzyjne władze nie dokonały jeszcze ostatecznego wyboru faworyta.
Przyszłość A400M – FCAS, roje dronów i gaszenie pożarów
Projekt Atlas daleki jest od uznania za technologicznie zamknięty i wchodzi na nowe, niezwykle obiecujące ścieżki. Jego rola ewoluuje w stronę potężnego węzła komunikacyjnego i wiodącej platformy nośnej dla systemów bezzałogowych. Jako kluczowy trybik tworzonego z rozmachem europejskiego systemu walki powietrznej (FCAS), A400M szykowany jest do obrania taktycznej roli „matki-nosiciela” dla rojów dronów zbrojnych. Inżynierowie Airbusa prognozują, że w okolicach 2029 roku samolot będzie posiadał zdolność do skrytego transportu i uwalniania pod swoim dowództwem na raz nawet 50 lekkich (lub 12 ciężkich) dronów bojowych klasy Remote Carriers. Głośne testy z końca 2022 roku całkowicie już potwierdziły techniczną i aerodynamiczną zdolność wyrzucenia aparatu powietrznego Do-DT25 wprost z rampy pędzącego A400M.
Kolejną przełomową innowacją zgłaszaną do szerokiego wdrożenia w 2026 roku jest wysoce mobilny i specjalistyczny zestaw gaśniczy (roll-on/roll-off). Urządzenie pozwala zrzucić aż 20 000 litrów wody bądź mieszanki opóźniacza pożarowego w ułamku 10 sekund. Zestaw jest o tyle rewolucyjny, że nie wymaga inwazyjnych zmian w kadłubie i integracji w maszynie. Szef załadunku wraz z ekipą potrafi przygotować go i zamontować na pokładzie w mniej niż dwie godziny. Daje to europejskim siłom powietrznym natychmiastową zdolność gaśniczą podczas letnich pożarów lasów na południu kontynentu.
Rozbudowa oprogramowania platformy A400M trwa cyklicznie:
- SOC 3 (Standard Operating Clearance 3) – pakiet domykający zdolności i funkcje obiecane w pierwotnych kontraktach państw założycielskich,
- Block Upgrade 0 – wprowadzenie ulepszonego FMS (zarządzania lotem), certyfikacja z najnowszymi standardami wojskowymi NATO oraz wąskopasmowym Link 16,
- Block 1 – duża premiera wyznaczona na horyzont czasowy do 2029 roku: w pełni szerokopasmowa łączność łącząca systemy za pomocą najnowszych satelitów GEO/LEO z jednoczesnym wprowadzeniem terminali dla kontrolerów rojów dronów na pokładzie maszyny,
- podbicie udźwigu do pułapu 40 ton – certyfikowana opcja maksymalna wprowadzająca ładunki rzędu wagi najcięższej bez marnowania resursu maszynowego.
A400M Atlas – najczęściej zadawane pytania (FAQ)
Jaki jest udźwig i zasięg A400M Atlas?
A400M ma maksymalny udźwig 37 ton, a Airbus pracuje nad podniesieniem certyfikowanej wartości do 40 ton. Z pełnym ładunkiem maszyna lata na dystansie 3300 km, a przy obciążeniu obniżonym do 20 ton zasięg rośnie do około 8700 km. To plasuje Atlasa pomiędzy taktycznym C-130J Super Hercules (21,5 tony udźwigu) a strategicznym C-17 Globemaster III (77,5 tony) – samolot łączy zatem taktyczną zwinność z możliwościami zbliżonymi do maszyn strategicznych.
Czy A400M może lądować na nieutwardzonych pasach polowych?
Tak – to jedna z kluczowych zalet maszyny. Dzięki podwoziu z dwunastoma kołami głównymi, które równomiernie rozkładają nacisk na podłoże, oraz silnikom turbośmigłowym odpornym na zassanie ciał obcych, A400M może operować z trawiastych, kamienistych lub piaszczystych pasów o długości poniżej 750 metrów. Tej zdolności nie ma znacznie większy C-17 Globemaster III, dlatego A400M wypełnia kluczową niszę w misjach ekspedycyjnych w Afryce i na Bliskim Wschodzie.
Kiedy Polska może kupić A400M Atlas?
Według stanu z pierwszego kwartału 2026 roku polski rząd nie zamknął jeszcze przetargu „Drop" na wymianę floty transportowej. Airbus sformalizował ofertę sprzedaży 10–14 maszyn A400M wraz z pakietem współpracy przemysłowej, w którym uczestniczą zakłady Airbus Poland na warszawskim Okęciu produkujące sekcje kadłuba dla wszystkich seryjnych egzemplarzy. Po podpisaniu umowy pierwsze maszyny trafiłyby do Sił Powietrznych RP około 2028 roku. Konkurentami w przetargu pozostają brazylijski odrzutowy Embraer C-390 Millennium oraz amerykański Lockheed Martin C-130J-30 Super Hercules.
Czy A400M może pełnić rolę latającej cysterny?
Tak – każdy seryjny A400M można w ciągu około dwóch godzin przekonfigurować na latający tankowiec. Maszyna tankuje równocześnie dwa myśliwce za pomocą podskrzydłowych zasobników z koszami albo cięższe statki powietrzne przez centralną jednostkę HDU montowaną na rampie ładunkowej. Szeroki zakres dopuszczalnych prędkości operacyjnych pozwala obsługiwać zarówno powolne śmigłowce, jak i odrzutowce bojowe pokroju F-35.
Ile kosztuje jeden A400M Atlas?
Cena jednego egzemplarza A400M plasuje się obecnie w przedziale 150–180 milionów euro za maszynę w konfiguracji bazowej. Ostateczny koszt zależy od pakietu wyposażenia awionicznego oraz opcji wynegocjowanych z Airbusem. To więcej niż amerykański C-130J Super Hercules, ale różnicę uzasadnia większy udźwig, dwukrotnie pojemniejsza ładownia oraz wbudowana zdolność tankowania w locie i ewakuacji medycznej.
